「議論は尽くした。けれど、結局何も決まらないまま終わった」。経営会議でこうした感覚を持つ経営者は少なくありません。会議室.COMを運営するアスノシステム株式会社が2026年4月に実施した調査では、会議で無駄だと感じることの第1位が「結論が出ない」(53.3%)でした。
意思決定プロセスとは、問題の特定から決定後の検証までを段階に分けた「決め方の型」です。ただし、型を知るだけでは決まりません。決まる組織と決まらない組織を分けているのは、誰がどう決めるのかを事前に定義しているか、そして決定を「誰が・いつまでに・何をするか」という約束に変換しているかの2点です。
この記事では7つのステップと代表的なモデルを整理したうえで、会議が決まらない原因と、明日から着手できる設計の手順を解説します。
意思決定プロセスとは、目標を達成するために複数の選択肢から一つを選び、実行に移すまでの一連の流れを段階に分けたものです。一般には「問題の特定 → 情報収集 → 選択肢の立案 → 評価 → 決定 → 実行 → 検証」の7段階で説明されます。
ただし、経営の現場で問題になるのは手順そのものではありません。手順は多くの経営者がすでに知っています。それでも決まらないのは、手順を回すための仕組みが会議に組み込まれていないからです。
意思決定プロセスを整えるとは、ステップを覚えることではなく、ステップが自動的に回る会議体をつくることを指します。この記事全体を貫く結論も、この一点にあります。
意思決定プロセスの目的は、判断の精度を上げることと、判断のスピードを落とさないことの両立にあります。
ノーベル経済学賞を受賞した経営学者ハーバート・A・サイモンは、意思決定を「情報活動」「設計活動」「選択活動」「再検討活動」の4つの局面で説明しました。情報を集め、選択肢を設計し、そこから選び、選んだ結果を後から見直す流れです。現在広く使われている7ステップも、この4局面を実務向けに細分化したものにあたります。
経営における意思決定は、正解を当てる行為ではありません。限られた情報と時間のなかで、組織が動き出せる決定を期限内に下す行為です。この前提を共有していないと、情報収集の段階で延々と足踏みします。
決まらない最大の理由は、会議が「決める場」ではなく「報告の場」になっているからです。
働き方改革支援のクロスリバーが623社・16.3万人を対象に行った調査では、社内会議の目的の65%が情報共有であったと報告されています。情報共有そのものは必要ですが、共有だけで終わる会議に決定は発生しません。決定が発生しないので、実行も始まりません。
前述のアスノシステムの調査(2026年4月、ビジネスパーソン300名)でも、無駄だと感じる要素の第2位は「目的が不明確」(43.0%)でした。会議が長いと感じる人は54.7%に上ります。多くの会議は、時間の長さではなく決まらないことによって無駄になっています。

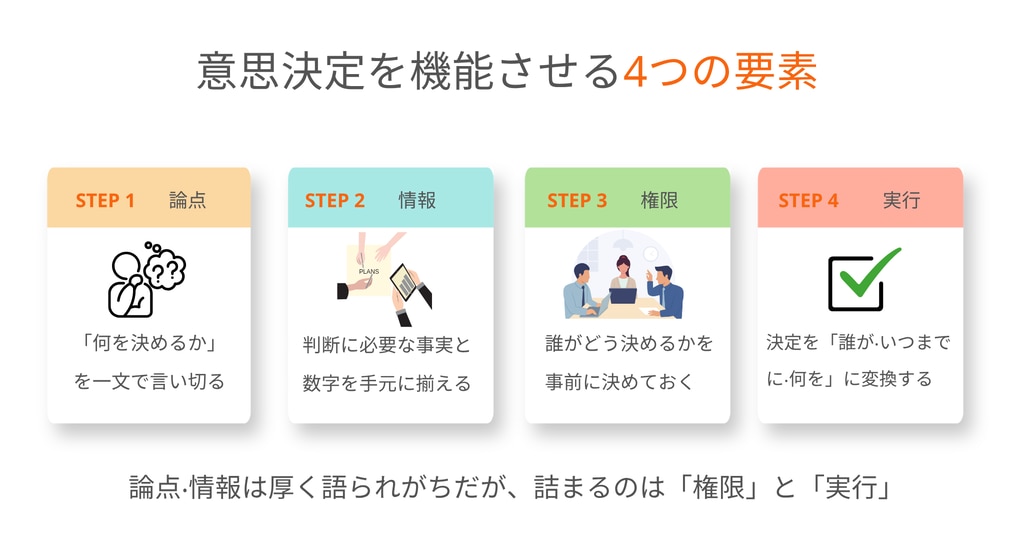

すごい会議のコーチが経営会議に入り、現場で見てきた経験から整理すると、意思決定プロセスが機能するかどうかは次の4要素がそろっているかで決まります。
論点:何を決めるのかが一文で言い切られている
情報:判断に必要な事実と数字が、決める前に手元にある
権限:誰が決めるのか、どう決めるのかが事前に決まっている
実行:決定が「誰が・いつまでに・何を」に変換されている
一般的な解説記事の7ステップは、このうち「論点」と「情報」の説明に厚く、「権限」と「実行」が薄い傾向があります。しかし現場で詰まるのは、ほぼ例外なく後半の2つです。
議題は「〜について」ではなく「〜を決める」と書く。これだけで会議の質は変わります。「新規事業について」ではなく「新規事業の初期投資額を3案から決める」と書けば、参加者は決定に必要な情報を持って集まります。
情報収集の段階では、集める情報に期限を設けます。判断に必要な情報を100%そろえられる場面は、経営ではほとんどありません。「今週金曜までに集まった情報で決める」と先に宣言しておくと、情報不足を理由にした先送りを防げます。
選択肢は最低3案を出します。2案だと賛成か反対かの構図になりやすく、議論が対立に変わります。3案あれば比較の議論になり、参加者の意識が「どれが良いか」へ向かいます。
評価の基準は、案を出す前に必ず決めます。基準を後から決めると、結論に合わせて基準が動くためです。中小機構が運営するJ-Net21も、成果に結びつけるミーティングの進め方のなかで、参加者全員が現状と課題を把握して合意することを出発点に挙げています。
意思決定モデルは、決め方の思想を分類したものです。
すべての判断に合理的モデルを当てはめる必要はなく、
判断の重さと使える時間に応じて意識的に使い分けることが実務的です。
満足化モデルは、前述のサイモンが提唱した限定合理性の考え方にもとづきます。人間は完全な合理性を持てないため、最適解ではなく「これで十分」と言える水準の案を選ぶ、という発想です。日常の判断でいちいち最適解を探していては、経営が止まります。
ゴミ箱モデルは、コーエン・マーチ・オルセンが提示した組織の意思決定の記述モデルです。問題と解決策と参加者と選択機会が、たまたま同じ場に居合わせたときに結論が出る、という現実を説明します。多くの企業の会議は、意図せずこの状態に近づいています。偶然に頼らない構造をつくることが、意思決定プロセスを設計する目的だと言い換えてもよいでしょう。

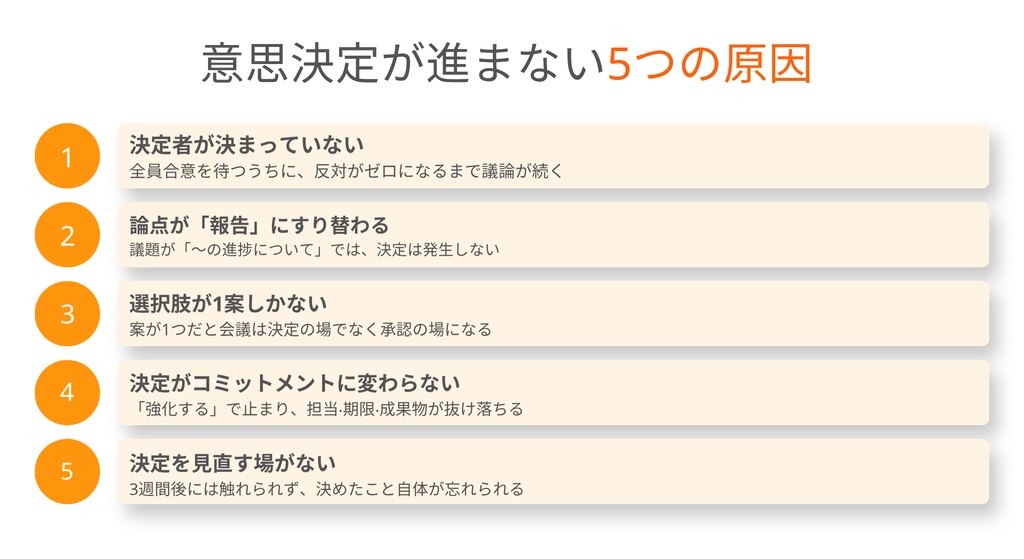

意思決定プロセスが機能しない原因は、ほぼ5つに集約されます。
自社の経営会議を思い浮かべながら読んでみてください。

最も多い原因がこれです。意見は出るのに決まらない会議では、決定者が事前に定義されていません。
全員の合意を取ろうとすると、反対がゼロになるまで議論が続きます。しかし経営判断の多くは、全員が納得する結論に到達しません。決定者を先に決めておけば、「意見は全員から集める。決めるのは営業本部長」という形で会議を終えられます。
ベイン・アンド・カンパニーが提唱するRAPIDは、意思決定に関わる役割を提案(Recommend)・同意(Agree)・実行(Perform)・情報提供(Input)・決定(Decide)の5つに分けて明示するフレームワークです。名称を覚えることよりも、役割を会議の前に紙へ書き出すことに意味があります。
議題が「〜の進捗について」となっている会議は、構造的に決定が発生しません。進捗の報告に時間の大半を使い、決定は残り時間で扱われます。
対策は単純で、アジェンダを決定事項から逆算して組むことです。「この会議で決めること」を先頭に書き、報告は資料の事前共有に回します。
案が1つしかないとき、会議は決定の場ではなく承認の場になります。承認の場では、参加者は当事者ではなく審査員として振る舞います。
案を3つ出すルールを設けると、参加者の立場が変わります。批評する側から、案を持ち寄る側へ移るためです。
決めたはずのことが実行されない企業では、決定が「方針」の段階で止まっています。「営業体制を強化する」は方針であって、決定ではありません。
決定は、担当者・期限・成果物がそろって初めて成立します。「山田が3月末までに、新規顧客向けの提案フォーマットを1つつくる」というレベルまで落とし込まれて、実行に移すことができます。
7ステップの最後にある検証は、実務では最も省略されやすい工程です。決めた瞬間は熱があっても、3週間後に誰も触れなければ、その決定は存在しなかったことになります。
週次または隔週で、決定事項の進捗だけを扱う短い場を設けます。J-Net21も経営計画の策定のなかで、計画を年・月・週・日の単位に分解し、経営者と従業員の間で共有して確認することを勧めています。
次の10項目のうち、自信を持って「はい」と言える数を数えてください。
直近の経営会議で「決めること」がアジェンダの先頭に書かれていた
その会議で誰が決定者なのかを、参加者全員が把握していた
議題ごとに選択肢が2つ以上提示されていた
判断基準を、案を比較する前に共有していた
会議中に「一旦持ち帰り」で終わった議題が半分未満だった
決定事項に担当者名が書かれていた
決定事項に期限の日付が書かれていた
前回の会議の決定事項を、今回の冒頭で確認した
実行されなかった決定について、理由を扱う場があった
決定から実行開始までの期間が、平均して1週間以内だった
8個以上なら、意思決定プロセスは機能しています。5〜7個なら、決め方は整っているものの実行への変換で漏れが出ています。4個以下の場合は、会議の型そのものを設計し直す段階です。
自社が何点だったかを踏まえて具体的な改善策を検討したい場合は、ピグマの90分ミーティングが最初の整理の場として使えます。経営会議の現状をうかがい、どこで意思決定が止まっているかを一緒に特定します。
意思決定プロセスの改善は、会議の運営ルールを5点変えるだけで着手できます。
新しいツールの導入も、組織図の変更も必要ありません。
すべての判断を経営会議で扱う必要はありません。決定を次の3種類に分け、扱う場所を変えます。
即決事項:担当役員が単独で決める。会議では結果だけ共有する
合議事項:経営会議で議論し、決定者が決める
委任事項:現場に権限を渡し、報告のみ受ける
この分類を明文化するだけで、経営会議の議題は大幅に減ります。減った時間を、本来議論すべき合議事項へ配分できます。
アジェンダに議題を書くとき、その横に決定者の名前を書きます。
名前を書けない議題は、その場でも決まりません。書けない理由を先に処理しておくことが、
会議を短くする最短経路になります。
「今日この会議で決めること」を3つ以内に絞り、先頭に書きます。
報告事項は資料の事前配布へ移し、質疑があるものだけ会議で扱います。
議題を絞ると、1件あたりに使える時間が増えます。
会議の終了5分前に、決定事項を読み上げて確認します。
担当者と期限が入っていない項目は、その場で埋めます。
埋められない場合は「誰が・いつまでに担当と期限を決めるか」を決めます。
決定の進捗を確認する場を、短く高頻度で持ちます。
順調な項目は報告不要とし、遅れている項目だけを扱えば15分程度で終わります。
ここで扱うのは責任追及ではなく、遅れの原因と次の一手です。
意思決定プロセスの課題は、企業の規模とフェーズによって形が変わります。
自社に近いところから読んでみてください。
この段階では、社長が即断することが最大の強みです。プロセスを増やしてスピードを落とす必要はありません。
ただし、決定の記録だけは残します。何を決めたかが口頭のままだと、社員が増えた瞬間に「聞いていない」が発生します。決定事項を1枚のシートに残す習慣が、次のフェーズへの確かな準備になります。
この規模では、社長一人の処理能力が限界に達します。決裁待ちの案件が滞留し、現場のスピードが落ちます。ここで必要なのは、社長以外の意思決定者を育てることです。
兵庫県西宮市の総合物流アウトソーシング企業である株式会社ウエダは、採用を人事部だけの責任から切り離し、約10名の幹部が当事者となる体制へ移行しました。最終意思決定者を代表以外の幹部が務めることで、幹部が経営的な視座を身につけていったといいます。結果として、年間16名だった採用数が半期40名の水準に到達しました。同社の取り組みはスクラム採用で採用数半期4倍達成として公開されています。
意思決定のスピードを上げる方法は、社長が速く決めることだけではありません。決める人を増やすことが、組織としての意思決定を速くします。
事業領域を広げている企業でよく起きるのが、目標管理の仕組みが成長に追いつかない状態です。売上は伸びているのに、達成や未達の要因を誰も説明できません。この状態では、意思決定の4要素のうち「情報」と「実行」が同時に崩れます。
飲食を中心にD2Cや法人向けサービスへ事業を広げてきたTANPAC株式会社(筋肉食堂)は、目標達成や未達の要因が感覚的な判断に依存していた点を課題としていました。すごい会議の導入後は、感覚で処理していた業務を徹底的に言語化・数値化し、KPIとアクションプランを明確にしています。自発的なコミュニケーション量が5倍ほどに増え、属人的に管理されていた数値の一元管理が進み、原価の低下とともに、利益率改善の確かな見通しが立ちました。詳細は目標の解像度を高めることで大幅な利益率改善へで確認できます。
判断基準を数値で共有できると、意思決定は速くなります。基準が言語化されていない組織では、同じ議論を毎回最初からやり直すことになるためです。
すごい会議は、経営会議そのものを「決定が実行される会議」へ変えるマネジメント手法です。会議で決まらない、決めても実行されないという場面に向いています。決定を個人のコミットメントへ変換し、進捗を検証し続ける仕組みづくりに特に強みがあります。
意思決定プロセスの立て直しで最初に検討される定番の選択肢として、経営会議の改善に使われています。
国内では2,000社を超える企業が導入しており、そのうち180社超をピグマが支援してきました。手法の詳細はすごい会議のサービス概要にまとめています。

すごい会議の特徴は、プロのコーチが実際の会議に入って進行を担う点にあります。コーチは議論を要約する役ではなく、「誰が・いつまでに・何をするか」を全員の前で確定させる役です。

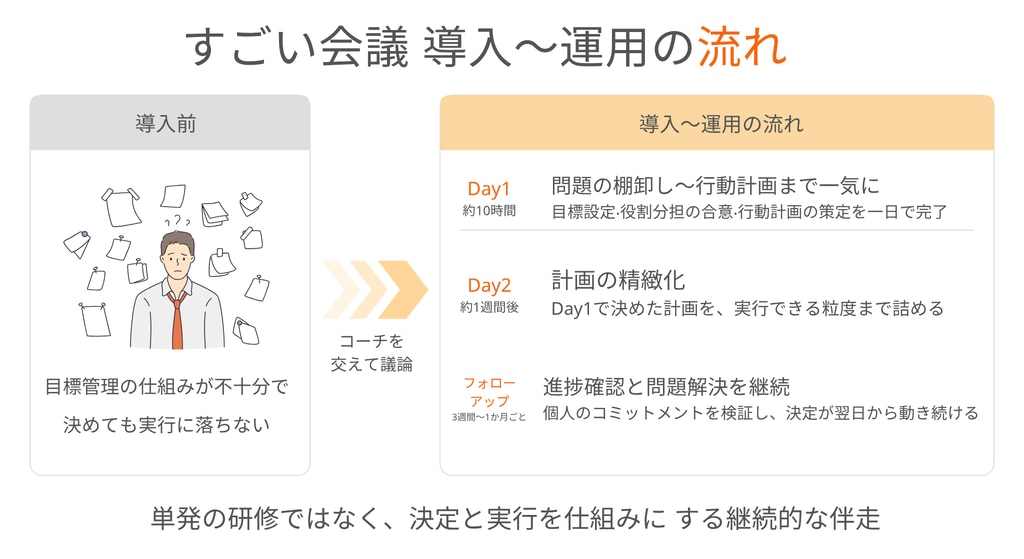

初回のDay1では約10時間をかけて、問題の棚卸し、目標設定、役割分担の合意、行動計画の策定までを一気に進めます。約1週間後のDay2で計画を精緻化し、その後は3週間から1か月ごとに進捗確認と問題解決を継続します。この構造は、この記事で挙げた打ち手4と打ち手5を、外部のコーチが仕組みとして担保する形にあたります。
参加者が個別に「責任ある約束」を宣言する点も、通常の会議との違いです。方針の合意ではなく個人のコミットメントまで落とすため、決定が翌日から動き始めます。
すごい会議はすべての企業に適した手法ではありません。導入を検討する前に、次の向き不向きを確認してください。
向いている企業
会議で意見は出るが、決定に至らない状態が続いている
決めたことが実行されず、同じ議題が繰り返し上がる
社長以外の意思決定者を育てたい
数値目標に対する幹部の当事者意識を引き上げたい
向いていない企業
経営者自身が現状の決め方を変える意思を持っていない
短期の業績改善だけを求めており、組織の変化に時間を割けない
幹部が会議へ継続的に参加できる体制を確保できない
すごい会議は、外部のコーチが伴走しながら会議の型を変えていく手法です。通常1年から3年の継続を前提とするため、単発の研修とは性質が異なります。費用の考え方についてはすごい会議の費用相場と導入メリットで詳しく解説しています。
自社の意思決定プロセスのどこに手を入れるべきか整理したい段階であれば、まず現状の棚卸しから始めることをおすすめします。導入ありきの提案ではなく、課題の所在を特定する場としてお問い合わせフォームからご相談ください。
会議の運営ルールの変更であれば、翌週の経営会議から着手できます。
決定事項に担当者と期限を必ず入れる運用は、初回から効果が出ます。
一方、幹部が自ら決める文化への転換には、半年から1年程度を見込むのが現実的です。
仕組みの変更と意識の変化では、必要な時間が異なります。
判断の可逆性で分けるのが実務的です。
後戻りできない判断、たとえば設備投資や事業撤退は、時間をかけて合理的モデルで進めます。
試して修正できる判断は、直感的モデルや満足化モデルで素早く決め、検証の場で軌道修正します。
すべてを合理的に決めようとすると、必要な決定の量を確保できません。
決定と合意は分けて扱います。意見は全員から集め、決定は決定者が下すのが原則です。
重要なのは、決まった後に反対だった人も実行に参加することです。
そのためには、決定前に意見を述べる機会が全員へ保証されている必要があります。
発言の機会がないまま決まると、実行段階で抵抗が生まれます。
多くの場合、能力ではなく構造の問題です。
決定者が定義されておらず、選択肢が1案しかなく、判断基準も共有されていない状態では、
誰が参加しても決まりません。まず構造を点検してください。
この記事の自己診断チェックリストで4個以下だった場合、
個人の努力で解決できる範囲を超えています。
変化は3点に表れます。
1つ目は決定から実行開始までの期間が短くなること、
2つ目は同じ議題が繰り返し会議に上がらなくなること、
3つ目は社長以外が決める案件の比率が上がることです。
この3つは数値で追えるため、改善の進捗を測る指標として使えます。
支援の形態によって幅が大きく、
単発の研修と、経営会議へ継続的にコーチが入る伴走型では前提が異なります。
すごい会議の場合、ピグマの解説記事では年間1,500万円程度を一つの目安として示しています。
判断の基準は金額の大小ではなく、決定から実行までの期間短縮や、
社長以外が決める案件の増加といった変化を投資対効果として測れるかどうかです。
コンサルティングは、外部の専門家が分析と提案を行う形が中心です。
すごい会議では、答えを外部が出すのではなく、
経営陣自身が決定と約束をつくる場をコーチが設計して進行します。
決定の主体が社内に残るため、意思決定プロセスそのものが組織へ定着しやすい点が
大きな違いです。
・意思決定プロセスとは、問題の特定から検証までを段階に分けた決め方の型であり、標準は7ステップである
・手順を知っていても決まらないのは、権限と実行の設計が会議に組み込まれていないため
・モデルは合理的・満足化・直感的・ゴミ箱の4種類があり、判断の可逆性と使える時間で使い分ける
・決まらない原因は、決定者の不在、論点の報告化、選択肢の不足、コミットメントへの未変換、検証の欠落の5つ
・改善は、決定の3分類、決定者の事前指定、決定事項からの逆算、担当と期限への変換、週次検証の5点から着手する
・意思決定者を増やすことが、組織全体の意思決定スピードを上げる最短経路になる
